Пояснительная записка к сметной документации в XML: изменения с мая 2026 года

Пояснительная записка к сметной документации в XML: что изменилось с мая 2026 года

С мая 2026 года у сметчиков появился ещё один важный XML-документ — пояснительная записка к сметной документации. Раньше её чаще всего готовили как обычный текстовый файл: в Word, PDF или в составе общего тома. Теперь для подачи сметного комплекта на экспертизу пояснительная записка должна быть подготовлена в машиночитаемом формате XML по утверждённой схеме.
На первый взгляд это выглядит как очередное техническое требование. На деле меняется сам подход к подготовке документа. Теперь недостаточно написать понятный текст и приложить его к сметам. Нужно, чтобы сведения в пояснительной записке были структурированы, заполнены в нужных полях и не противоречили остальным документам комплекта.
Разберёмся, что именно изменилось, кого это касается и как подготовиться к работе без лишних замечаний.

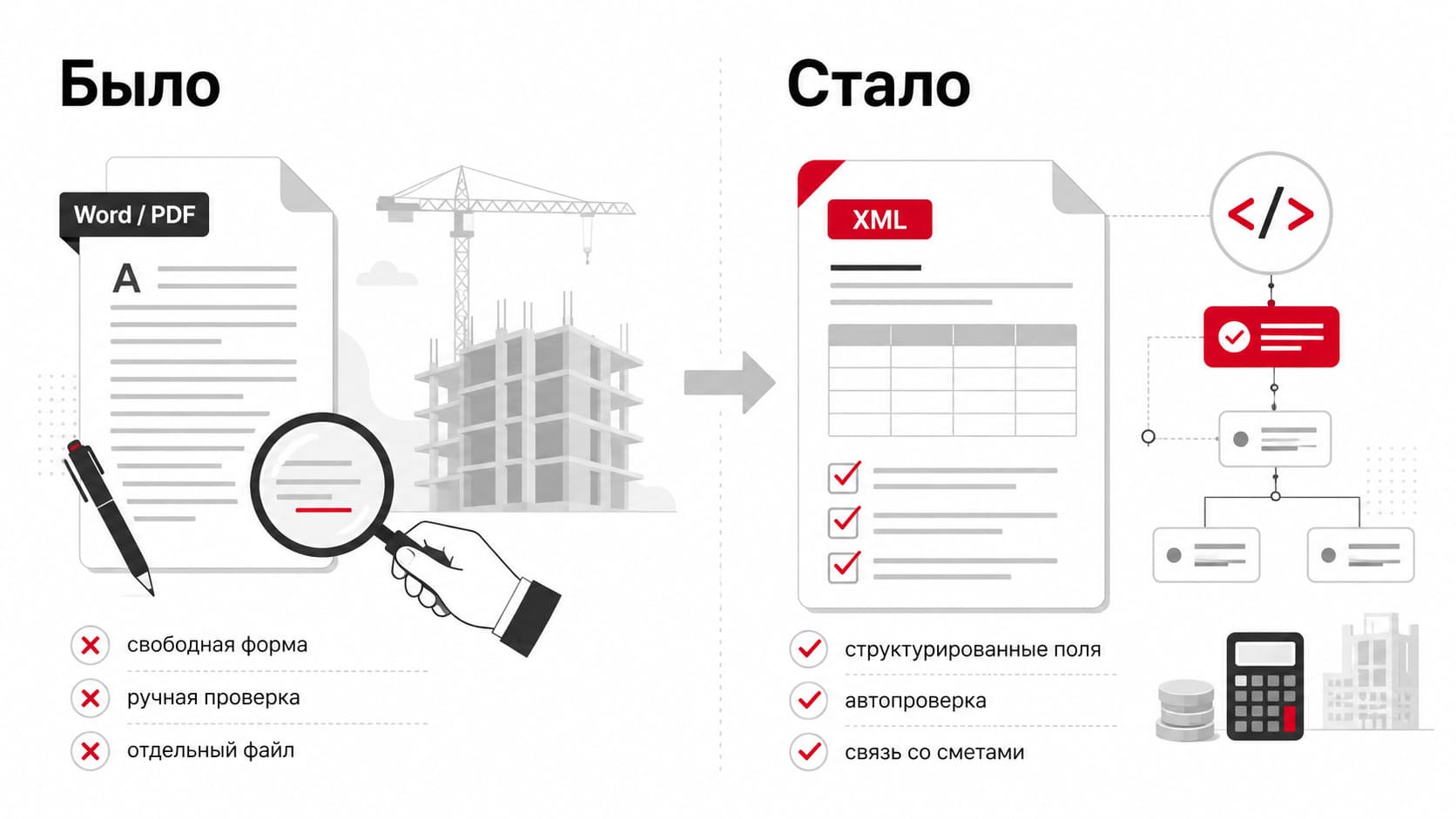

Сравнение подготовки пояснительной записки к сметной документации: раньше Word или PDF с ручной проверкой, с мая 2026 года — XML с заполнением структурированных полей, автоматической проверкой и связью со сметами.
Переход от текстовой пояснительной записки к структурированному XML-документу с автоматической проверкой данных.

Что произошло с 3 мая 2026 года

С 3 мая 2026 года начала действовать XML-схема «Пояснительная записка к сметной документации».
XML можно представить как строгую электронную анкету. В ней нельзя просто написать информацию в свободной форме там, где удобно. Для каждого вида сведений предусмотрено своё место: отдельно указываются данные об объекте, методика расчёта, применённые нормативы, коэффициенты, стоимость и другие сведения.
Такой формат нужен не для того, чтобы усложнить работу сметчика. Он позволяет автоматически сопоставлять данные пояснительной записки с локальными сметами, объектными сметами, сводным сметным расчётом, ведомостями объёмов работ и другими документами.
Проще говоря, раньше эксперт видел текст пояснительной записки и вручную сравнивал его со сметами. Теперь часть этой проверки может выполняться автоматически ещё до того, как комплект попадёт к эксперту.
XML-пояснительная записка — это часть общего комплекта для экспертизы. О том, какие ещё документы обычно требуется подготовить и как организовать работу с ними в программе, читайте в статье «10 вопросов по Smeta.RU».

Главное: не путайте две пояснительные записки

В строительной документации есть два документа с почти одинаковым названием. Из-за этого легко подготовить не тот XML-файл.
Первая пояснительная записка — это раздел № 1 проектной документации. В ней рассказывают об объекте, проектных решениях, исходных данных, технических условиях и других вопросах проектирования.
Вторая — пояснительная записка к сметной документации. Она объясняет, как сформирована стоимость строительства, ремонта, реконструкции или сноса объекта.
Новая XML-схема, которая начала действовать в мае 2026 года, относится именно к пояснительной записке к сметной документации.
В ней нужно показать не то, почему выбран определённый конструктив или архитектурное решение, а то, почему в смете применены конкретные нормативы, коэффициенты, индексы, цены и способы расчёта.

Зачем нужна пояснительная записка к сметной документации

Смета отвечает на вопрос: сколько стоит выполнить работы.
Пояснительная записка отвечает на другой вопрос: почему стоимость рассчитана именно так.
Например, в смете могут быть учтены коэффициенты на стеснённые условия, зимнее удорожание, особые условия производства работ или дополнительные затраты. В пояснительной записке нужно объяснить, на каком основании эти коэффициенты применены.
Если в расчёте использованы данные конъюнктурного анализа цен, это тоже должно быть понятно из пояснительной записки. Эксперт должен видеть общую логику: какие исходные данные были взяты, какие правила применялись и как эти решения повлияли на итоговую стоимость.
Хорошая пояснительная записка не повторяет смету построчно. Она помогает быстро понять её логику.

Какие сведения должны быть в XML-пояснительной записке

Новая схема задаёт структуру документа. Не обязательно запоминать названия всех технических полей, но важно понимать, какие сведения нужно подготовить заранее.

Сведения об объекте

В этой части указывают основные данные:
  • наименование объекта;
  • адрес или местоположение;
  • вид работ: строительство, реконструкция, капитальный ремонт, снос;
  • этап строительства, если объект реализуется по этапам;
  • другие идентифицирующие сведения, которые должны совпадать с остальными документами комплекта.
На практике именно здесь часто появляются простые, но неприятные ошибки. Например, в сводном сметном расчёте указан один вариант наименования объекта, в локальной смете — другой, а в пояснительной записке — третий.
Для человека это может выглядеть как незначительная разница в формулировке. Для автоматической проверки это могут быть разные объекты.

Методика формирования сметной стоимости

В этом разделе объясняют, по каким правилам рассчитана стоимость.
Нужно указать, какой метод применялся, в каком уровне цен сформирована смета, какие индексы использовались и какие особенности расчёта имеют значение для конкретного объекта.
Не стоит ограничиваться фразой «смета составлена в соответствии с действующими нормативами». Такая формулировка слишком общая. Из пояснительной записки должно быть понятно, какие именно решения были приняты при расчёте и почему.
Пояснительная записка должна не просто назвать метод расчёта, а показать его логику. Подробнее о ресурсно-индексном методе, ценах ФГИС ЦС, индексах и конъюнктурном анализе читайте в материале «Smeta.RU с ФСНБ-2022».

Применённые сметные нормативы

Здесь фиксируют нормативную основу расчёта:
  • какие сметные нормативы использовались;
  • какие сборники и расценки применены;
  • есть ли решения, требующие отдельного пояснения;
  • какие документы подтверждают нестандартные позиции или особенности расчёта.
Этот раздел особенно важен, когда в смете есть работы, которые нельзя объяснить одной стандартной расценкой. Например, если применены специальные условия, нестандартные материалы или дополнительная технология производства работ.

Коэффициенты и условия выполнения работ

Коэффициенты часто становятся причиной вопросов со стороны экспертизы. Поэтому в пояснительной записке их лучше не прятать в общей формулировке, а объяснять понятно и последовательно.
В частности, нужно обратить внимание на коэффициенты, связанные:
  • с производством работ в стеснённых условиях;
  • с зимним удорожанием;
  • с работой на действующем объекте;
  • с особыми условиями доставки или размещения материалов;
  • с временными зданиями и сооружениями;
  • с другими факторами, влияющими на стоимость.
Важно не только указать коэффициент, но и показать его основание. Эксперт должен понимать, почему он появился в смете и к каким работам относится.

Сметная стоимость и состав комплекта

Пояснительная записка должна быть связана со всеми ключевыми документами сметного комплекта.
Проверьте, чтобы сведения в ней не расходились с:
  • локальными сметными расчётами;
  • объектными сметными расчётами;
  • сводным сметным расчётом стоимости строительства;
  • ведомостями объёмов работ;
  • конъюнктурным анализом цен;
  • расчётами отдельных затрат;
  • другими обосновывающими документами.
Если итоговая стоимость в пояснительной записке не совпадает со сводным сметным расчётом, проблема будет заметна сразу. Но есть и менее очевидные расхождения: например, коэффициент указан в локальной смете, но не отражён в пояснительной записке, или в ней приведён другой вид работ.

Что изменится в работе сметчика

Раньше пояснительную записку нередко готовили в самом конце — когда сметы уже собраны, а комплект нужно срочно отправлять на проверку. Теперь такой подход становится рискованным.
Пояснительную записку лучше начинать формировать одновременно со сметным комплектом. Тогда она будет не отдельным текстом «для комплекта», а рабочим документом, который помогает контролировать качество сметы.
Новый порядок требует больше дисциплины в исходных данных.
Например, наименование объекта, этапность, метод расчёта, перечень нормативов и применённые коэффициенты должны быть едиными во всех документах. Если данные меняются в одной смете, важно проверить, нужно ли обновить пояснительную записку.
Особенно это касается проектов, где над комплектом работают несколько специалистов: один готовит локальные сметы, другой — сводный расчёт, третий — конъюнктурный анализ. XML-формат быстрее выявляет несогласованность между документами.

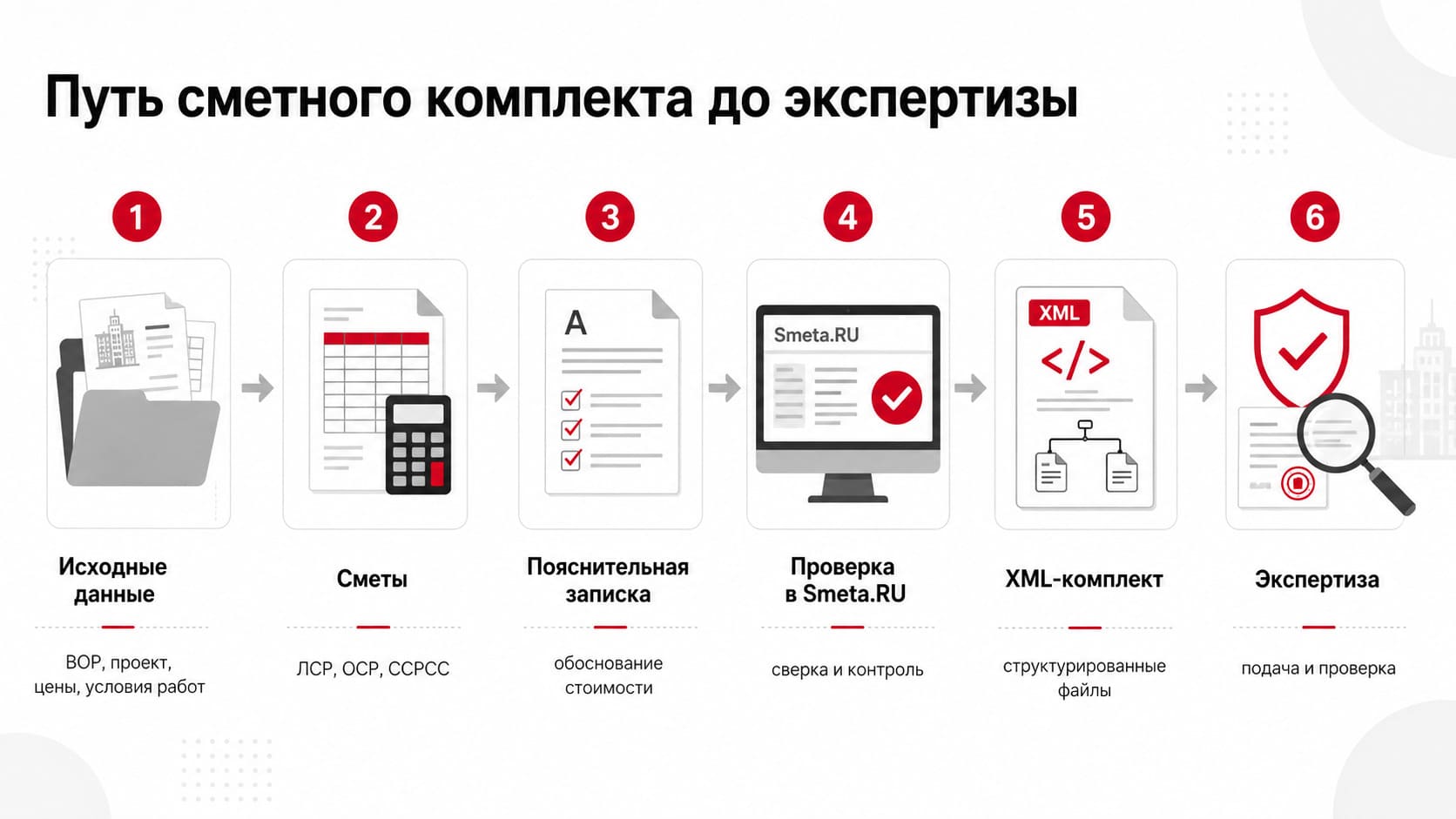

Как подготовить пояснительную записку в XML: простой алгоритм

Шаг 1. Соберите исходные данные

До формирования XML подготовьте:
  • сведения об объекте;
  • данные о виде и условиях работ;
  • сметные расчёты;
  • ведомости объёмов работ;
  • обоснования коэффициентов;
  • сведения об индексах и уровне цен;
  • документы по конъюнктурному анализу, если он применялся;
  • другие материалы, влияющие на стоимость.
Не начинайте с заполнения формы. Сначала убедитесь, что исходные данные собраны и согласованы.
Перед формированием XML важно убедиться, что программа обновлена и поддерживает актуальные форматы обмена. Какие доработки XML-экспорта появились в Smeta.RU 12, разобрали в отдельной статье — «Smeta.RU 12 версия».

Шаг 2. Проверьте единообразие данных

Сравните основные сведения во всех документах.
Особое внимание уделите:
  • полному наименованию объекта;
  • адресу;
  • этапу строительства;
  • виду работ;
  • итоговой стоимости;
  • применённым нормативам;
  • коэффициентам;
  • наименованиям сметных документов.
Лучше сделать это до формирования XML, а не после получения замечаний.

Шаг 3. Подготовьте текстовую логику пояснительной записки

Даже если документ будет сформирован в XML, сначала полезно кратко ответить на пять вопросов:
  1. Что строится, ремонтируется или реконструируется?
  2. Каким способом определена стоимость?
  3. Какие нормативы использованы?
  4. Какие особенности работ повлияли на цену?
  5. Какие документы подтверждают расчёт?
Если на эти вопросы есть понятные ответы, заполнить XML будет значительно проще.

Шаг 4. Сформируйте XML-файл

XML можно формировать в специализированном сервисе или с помощью программного обеспечения, которое поддерживает актуальную схему.
Если вы работаете в Smeta.ru, перед подготовкой комплекта убедитесь, что используемая версия программы и установленные обновления соответствуют актуальным требованиям к обменным форматам. При этом саму пояснительную записку не стоит заполнять «по памяти»: все сведения нужно сверять с готовыми сметами и исходными данными проекта.

Шаг 5. Проверьте файл до отправки

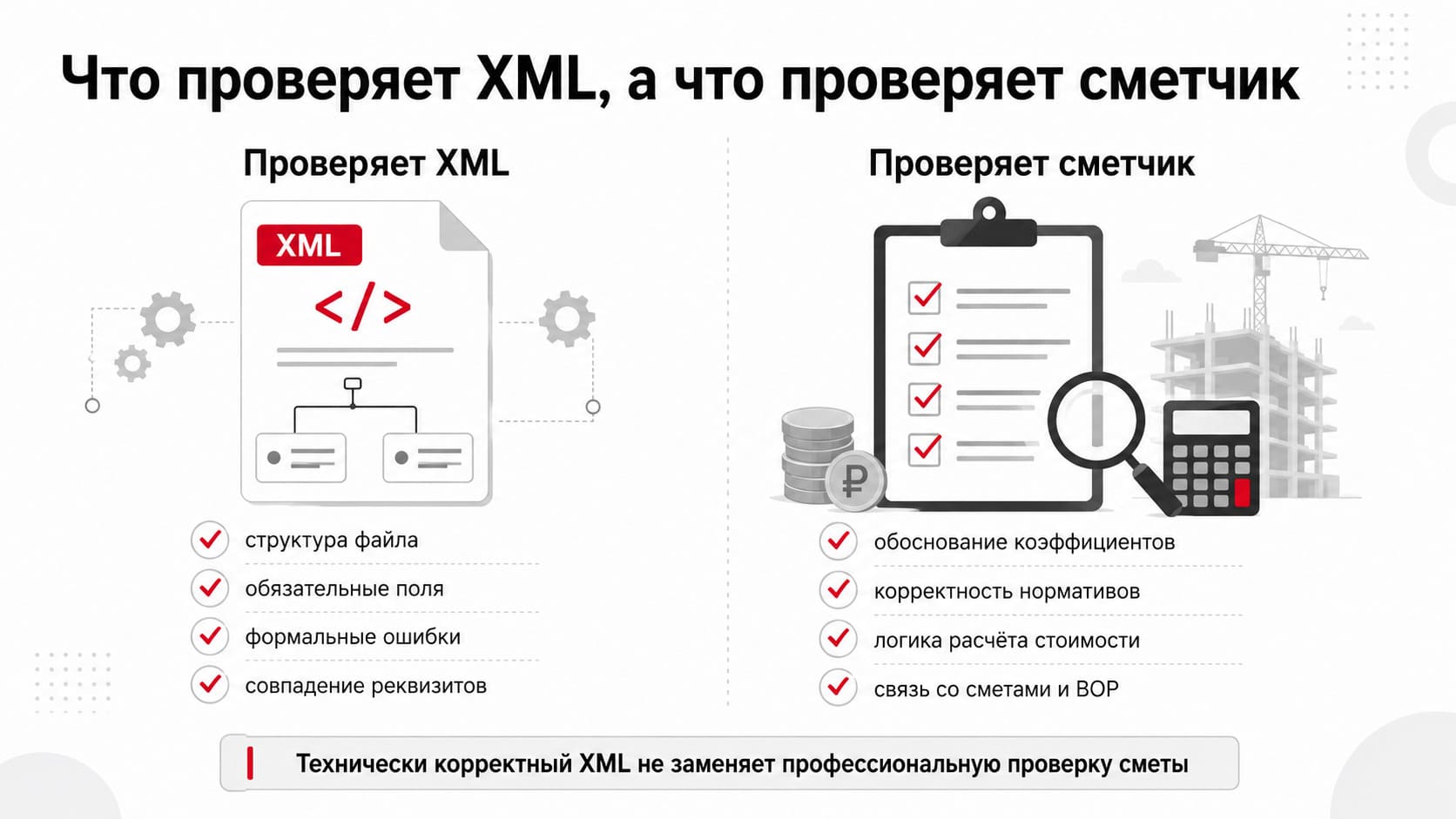

Проверка должна состоять из двух частей.
Первая — техническая. Нужно убедиться, что XML-файл сформирован без ошибок, открывается и соответствует действующей схеме.
Вторая — содержательная. Нужно проверить, что данные в пояснительной записке не расходятся со сметной документацией.
Технически правильный XML-файл ещё не гарантирует, что смета подготовлена без замечаний. Он может успешно пройти проверку структуры, но содержать неверный коэффициент, неполное обоснование или противоречие со сводным расчётом.

Пять частых ошибок

1. Пояснительную записку готовят в последний момент

Когда документ начинают собирать за несколько часов до подачи, он превращается в формальность. В результате не хватает обоснований, путаются данные или в разных документах остаются разные суммы.
Как избежать: вести пояснительную записку параллельно со сметами и обновлять её при каждом существенном изменении.

2. Используют данные из старой версии сметы

Сметы уже исправили, а пояснительную записку забыли обновить. В итоге в XML указана устаревшая стоимость, старый коэффициент или прежнее наименование объекта.
Как избежать: перед выгрузкой XML проводить финальную сверку с последней версией сметного комплекта.

3. Не объясняют коэффициенты

В смете коэффициент есть, но почему он применён — непонятно. Фраза «согласно проекту» не всегда достаточна, особенно если в проектных материалах сложно найти прямое подтверждение.
Как избежать: для каждого значимого коэффициента подготовить краткое и понятное обоснование с привязкой к исходным данным или проектному решению.

4. Путают пояснительную записку к смете и раздел № 1 проектной документации

Документы называются похоже, но решают разные задачи. XML-файл раздела № 1 не заменяет XML-пояснительную записку к сметной документации.
Как избежать: перед подготовкой комплекта проверить, какие именно документы требуются для конкретной процедуры экспертизы.

5. Считают XML только технической задачей

Иногда XML поручают подготовить специалисту, который не участвовал в расчёте сметы. Он может правильно заполнить форму, но не знать, почему применён конкретный норматив или коэффициент.
Как избежать: формировать пояснительную записку должен сметчик или специалист, который понимает логику расчёта и имеет доступ к исходным данным.
Ошибки в XML часто начинаются ещё на этапе подготовки сметы: в исходных данных, нормативах, индексах или объёмах работ. О самых распространённых проблемах читайте в статье «5 ключевых ошибок в сметах и как их избежать с помощью ПО».

Чек-лист перед отправкой

Перед подачей комплекта на экспертизу проверьте:
  • подготовлена именно пояснительная записка к сметной документации;
  • использована актуальная XML-схема;
  • наименование объекта совпадает во всех документах;
  • совпадают адрес, этапность и вид работ;
  • корректно указана методика определения стоимости;
  • перечислены применённые нормативы;
  • объяснены коэффициенты и особые условия производства работ;
  • итоговая стоимость совпадает со сводным сметным расчётом;
  • сведения согласованы с локальными и объектными сметами;
  • учтены данные конъюнктурного анализа, если он применялся;
  • XML-файл прошёл техническую проверку;
  • комплект проверен не только на формат, но и на смысловые противоречия.
Техническая проверка XML не заменяет проверку самой сметы. Полезные приёмы контроля документации и встроенные возможности программы собраны в статье «Практические советы по программе Smeta.RU».

Главное

Переход на XML не отменяет работу сметчика и не делает пояснительную записку автоматическим документом. Наоборот, теперь особенно важно, чтобы все решения в смете были понятны, обоснованы и согласованы между собой.
Пояснительная записка в XML — это не дополнительная бюрократия, а способ заранее увидеть слабые места сметного комплекта. Если формировать её параллельно со сметами, а не в последний день перед подачей, она поможет снизить риск замечаний и сократить время на доработки.
Главный принцип простой: сначала нужно убедиться, что смета логична и подтверждена исходными данными. XML лишь делает эту логику понятной для автоматической проверки и экспертизы.
