Какие документы сметного пакета нужно представлять в XML для экспертизы
Подготовить локальную смету и выгрузить ее в XML — важная, но не единственная задача перед отправкой документации на экспертизу. На практике замечания часто возникают не из-за арифметики в ЛСР, а потому, что комплект сформирован неполно: нет ведомости объемов работ, не приложен конъюнктурный анализ, расходятся итоги ССР и объектных смет или пояснительная записка подготовлена в неверном формате.
В этой статье разберем, какие документы сметного пакета обычно представляют в XML, когда каждый из них нужен и как проверить, что документы не противоречат друг другу.
Главное правило: XML требуется не «для всей папки со сметами», а для тех документов, для которых действует утвержденная XML-схема и которые входят в состав сметной документации конкретного проекта.
Почему одного XML-файла локальной сметы бывает недостаточно
Локальная смета показывает стоимость конкретных работ: какие ресурсы применены, какие расценки выбраны, как учтены коэффициенты, индексы, накладные расходы и сметная прибыль.
Но для эксперта важно увидеть не только итоговую сумму, а всю логику ее формирования:
- откуда взялись объемы работ;
- чем подтверждена стоимость материалов и оборудования;
- как локальные сметы объединены по объекту;
- как сформирована общая стоимость строительства;
- какие исходные данные и методические решения приняты сметчиком.
Поэтому XML-пакет — это не один файл, а связанный комплект документов. Его состав зависит от объекта, стадии проектирования, метода определения сметной стоимости и конкретных сметных решений.
Например, если в локальной смете использован материал по коммерческому предложению, одной ЛСР недостаточно. Эксперту потребуется увидеть результаты конъюнктурного анализа и документы, подтверждающие цену. Если объемы работ определены по чертежам и спецификациям, должна быть подготовлена ведомость объемов работ с понятными ссылками на проектные материалы.
<!-- Внутренняя ссылка после публикации: «Как подготовить смету в XML для госэкспертизы в 2026 году: пошаговый чек-лист». Рекомендуемый анкор: «как подготовить смету в XML для экспертизы». -->
Какие документы сметного пакета обычно представляют в XML
Важно: этот перечень не означает, что для каждого объекта нужно сформировать все семь документов. Например, объектная смета или сводка затрат могут не потребоваться в конкретном проекте. Но если документ входит в состав комплекта и для него действует XML-схема, его следует подготовить в машиночитаемом формате.
1. Локальная смета: основа сметного XML-пакета
Локальный сметный расчет — главный документ сметной документации. В нем отражаются виды работ, объемы, состав ресурсов, стоимость материалов, эксплуатация машин, трудозатраты, коэффициенты, индексы и итоговая стоимость.
При подготовке ЛСР в XML важно проверить не только сумму внизу документа. До выгрузки убедитесь, что:
- работы логично сгруппированы по разделам;
- в смете нет пустых разделов;
- объемы соответствуют ведомости объемов работ;
- расценки соответствуют характеру работ;
- примененные коэффициенты имеют обоснование;
- индексы соответствуют выбранному методу расчета;
- реквизиты объекта и сметы заполнены корректно;
- позиции с ценами по прайс-листам связаны с конъюнктурным анализом.
Файл XML не исправляет ошибки в исходной смете. Он лишь передает ее структуру в машиночитаемом виде. Поэтому правильнее сначала проверить логику расчета, а уже затем формировать файл для экспертизы.
О том, какие ошибки чаще всего возникают еще на этапе подготовки сметы, читайте в статье «5 ключевых ошибок в сметах и как их избежать с помощью ПО».
2. Конъюнктурный анализ: когда одной цены в смете недостаточно
Конъюнктурный анализ нужен, когда стоимость ресурса нельзя принять по сметно-нормативной базе и приходится обосновывать ее данными поставщиков, производителей или коммерческими предложениями.
Типичная ситуация: сметчик включает в ЛСР оборудование или материал по рыночной цене, но в пакет отправляет только XML локальной сметы. Эксперт видит стоимость ресурса, однако не может проверить, почему была принята именно такая цена.
Результаты конъюнктурного анализа должны быть согласованы с локальной сметой:
- ресурс в КА должен однозначно идентифицироваться в ЛСР;
- единица измерения должна быть сопоставима;
- количество и цена не должны противоречить друг другу;
- выбранная цена должна быть подтверждена необходимыми документами;
- коммерческие предложения и прайс-листы должны быть приложены в составе обосновывающих материалов.
Excel удобно использовать для первоначального сбора коммерческих предложений и рабочих расчетов. Но рабочая таблица не заменяет XML-документ результатов конъюнктурного анализа, если этот документ требуется в составе комплекта для экспертизы.
Вопрос работы с прайс-листами, ценами и обоснованием стоимости особенно важен для бюджетных объектов. О различиях между коммерческими и бюджетными сметами подробнее рассказали в статье «Коммерческие и бюджетные сметы. Выбор программы».
3. Ведомость объемов работ: связь между проектом и сметой
Ведомость объемов работ, или ВОР, показывает, какие объемы были приняты в смете и на основании каких проектных решений они определены.
Это один из ключевых документов для проверки сметы. Если ЛСР отвечает на вопрос «сколько стоит работа», то ВОР помогает ответить на вопрос «почему в смете указан именно такой объем».
Хорошая ведомость объемов работ позволяет проследить связь между сметой и проектной документацией. В ней должны быть понятны:
- наименование работы;
- единица измерения;
- объем;
- ссылка на чертеж, спецификацию, ведомость или иной проектный материал;
- при необходимости — расчет объема и пояснение к нему.
Особое внимание стоит уделить нестандартным, крупным или спорным объемам. Если эксперт не может быстро понять источник объема, вероятность запроса дополнительных пояснений возрастает.
Важно помнить: изменение объема в локальной смете может потребовать корректировки ВОР. Нельзя обновить только один документ и рассчитывать, что расхождение останется незамеченным.
4. Объектная смета: когда локальные сметы нужно объединить
Объектный сметный расчет формируется, когда стоимость одного объекта складывается из нескольких локальных смет.
Например, для здания могут быть отдельные ЛСР на земляные работы, фундамент, конструктивные элементы, внутренние инженерные системы, наружные сети и благоустройство. Объектная смета объединяет их в стоимость конкретного объекта капитального строительства.
ОСР нужна не во всех случаях. Но если она предусмотрена составом сметной документации, важно проверить:
- все ли относящиеся к объекту ЛСР включены в расчет;
- нет ли повторного учета одной и той же локальной сметы;
- совпадают ли итоги ЛСР с данными объектной сметы;
- корректно ли распределены работы и затраты между объектами.
Объектная смета особенно важна для сложных проектов, где в состав стройки входит несколько зданий, сооружений, этапов или пусковых комплексов.
5. Сводный сметный расчет: общая стоимость проекта
Сводный сметный расчет стоимости строительства объединяет затраты по проекту в целом. Он показывает не только стоимость строительно-монтажных работ, но и другие расходы, которые должны быть учтены в структуре сводного расчета.
Ошибки в ССР часто возникают не потому, что сметчик неверно считает арифметику, а из-за несогласованности документов. Например, локальная смета была скорректирована, а данные в объектной смете или сводном расчете остались прежними.
Перед формированием XML ССР стоит проверить:
- соответствует ли структура документа действующим требованиям;
- заполнены ли обязательные реквизиты;
- согласованы ли итоги ЛСР, ОСР и ССР;
- не потеряны ли отдельные виды затрат;
- нет ли двойного учета стоимости;
- верно ли определен уровень цен;
- корректно ли отражены изменения по объектам, этапам или очередям строительства.
ССР — это документ, в котором становится видно качество всей сметной модели проекта. Даже одна несогласованная локальная смета может повлиять на итоговую стоимость и вызвать вопросы при экспертизе.
6. Сводка затрат: когда нужно показать структуру стоимости
Сводка затрат используется, когда необходимо показать общую стоимость строительства в разрезе объектов, этапов, очередей или других элементов проекта.
На первый взгляд сводка затрат может выглядеть как второстепенный документ по отношению к ССР. Но для эксперта она важна как инструмент контроля: позволяет увидеть, как общая стоимость распределяется между частями проекта.
При подготовке сводки затрат в XML важно убедиться, что:
- ее показатели согласованы со сводным сметным расчетом;
- стоимость по объектам не дублируется;
- изменения в ССР отражены в сводке;
- округления не приводят к расхождению итогов;
- наименования объектов и этапов одинаково указаны во всех связанных документах.
7. Пояснительная записка к сметной документации: новый важный XML-документ
Пояснительная записка к сметной документации раскрывает логику определения стоимости. В ней фиксируются исходные данные, особенности объекта, примененные нормативы, уровень цен, методы расчета, коэффициенты, индексы и иные решения, которые важно пояснить эксперту.
С 2026 года этот документ требует особого внимания. Пояснительная записка к сметной документации имеет собственную XML-схему и не должна подменяться пояснительной запиской раздела 1 проектной документации.
Это два разных документа:
- пояснительная записка раздела 1 проектной документации описывает объект и основные проектные решения;
- пояснительная записка к сметной документации объясняет, как определена стоимость строительства.
У них разное содержание, разная задача и разные XML-схемы. Путаница между ними — одна из наиболее неприятных ошибок при формировании электронного комплекта.
Какие документы не нужно автоматически считать XML-документами
Сметный пакет включает не только XML-файлы. В нем могут быть документы, которые подтверждают расчеты, но представляются в других форматах в соответствии с требованиями к электронным документам и правилами экспертной организации.
К таким материалам могут относиться:
- коммерческие предложения;
- прайс-листы поставщиков и производителей;
- технические характеристики оборудования;
- письма и документы, подтверждающие стоимость или условия поставки;
- расчеты, обосновывающие отдельные показатели;
- чертежи, спецификации и другие проектные материалы;
- дополнительные документы по конкретному объекту.
Их не нужно исключать из комплекта только потому, что они не являются XML-файлами. Напротив, без них XML-документы могут оказаться недостаточно обоснованными.
Правильный подход такой: XML передает структуру основных документов, а приложенные материалы подтверждают данные, на которых эти документы построены.
Как связаны документы сметного пакета

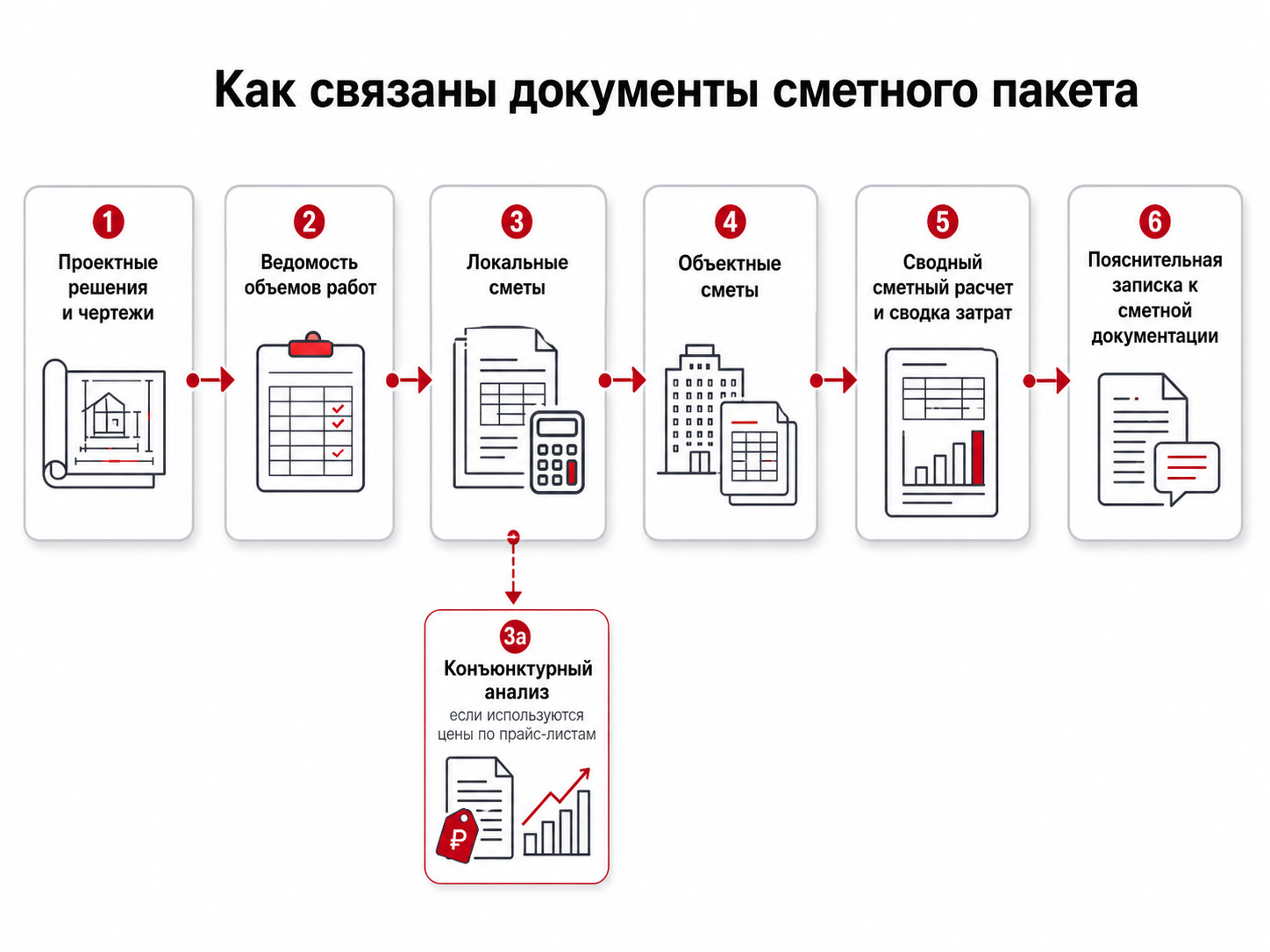

Чтобы не запутаться в составе комплекта, удобно представить его как цепочку.
Не каждый проект проходит через все ступени в полном объеме. Но взаимосвязи должны сохраняться. Если в ВОР изменился объем, это должно отразиться в ЛСР. Если изменилась цена материала по КА, нужно проверить связанные сметные позиции. Если скорректирована локальная смета, необходимо сверить ОСР, ССР и сводку затрат.
Типовые ошибки при подготовке XML-пакета
Выгружена только ЛСР
Это одна из самых частых ошибок. Локальная смета не существует сама по себе: объемы работ должны быть подтверждены ВОР, а цены по прайс-листам — результатами конъюнктурного анализа.
Excel выдают за документ для экспертизы
Рабочие таблицы удобны, но файл Excel не заменяет XML-документ, если для нужного вида сметной документации действует XML-схема.
Смета и ВОР не совпадают
После корректировок сметчики иногда меняют только ЛСР или только ведомость объемов работ. Для эксперта такое расхождение — сигнал, что документы требуют дополнительной проверки.
Конъюнктурный анализ подготовлен отдельно от сметы
Недостаточно собрать прайс-листы и выбрать минимальную цену. Нужно обеспечить связь между ресурсом в КА и сметной позицией: наименованием, единицей измерения, количеством и стоимостью.
В пакет загружен файл обмена между программами
Файл для передачи данных между сметными программами и XML-файл для экспертизы — не всегда одно и то же. Перед загрузкой нужно убедиться, что сформирован формат, соответствующий требованиям экспертизы.
Использована устаревшая XML-схема
Требования и схемы обновляются. Поэтому нельзя годами использовать один и тот же алгоритм подготовки комплекта без проверки актуальности формата и программного обеспечения.
Пояснительные записки перепутаны
Пояснительная записка раздела 1 проектной документации и пояснительная записка к сметной документации имеют разное назначение. Одна не заменяет другую.
почитайте «почему XML не проходит проверку»
Чек-лист перед отправкой документов в экспертизу
Перед загрузкой комплекта проверьте:
- Определен ли состав сметной документации по конкретному объекту.
- Сформированы ли XML-файлы для документов, для которых действуют XML-схемы.
- Соответствуют ли объемы в ЛСР данным ВОР.
- Подтверждены ли позиции по прайс-листам результатами конъюнктурного анализа.
- Связаны ли строки ВОР с чертежами, спецификациями или иными проектными материалами.
- Совпадают ли итоги ЛСР, ОСР, ССР и сводки затрат.
- Заполнены ли обязательные реквизиты документов.
- Не перепутаны ли пояснительная записка к сметной документации и раздел 1 проектной документации.
- Используются ли актуальные XML-схемы.
- Проверен ли комплект до отправки в экспертизу.
Полезно проводить такую проверку не в последний день перед подачей. Чем раньше сметчик начинает формировать комплект как единую систему документов, тем ниже риск получить замечания из-за технических несоответствий или неполноты материалов.
Роль сметной программы в подготовке XML
Современная сметная программа помогает сформировать XML-файлы для разных видов документов, но не может принять за сметчика методические решения. Программа не определит сама, достаточно ли обоснована цена ресурса, соответствует ли объем чертежу или все ли документы вошли в пакет.
Поэтому качественная подготовка к экспертизе строится на двух уровнях:
- сметчик проверяет исходные данные, методику и взаимосвязи документов;
- программа помогает оформить расчеты, сформировать XML и выполнить технический контроль.
О возможностях Smeta.RU для подготовки смет, работы с ценами и выгрузки документов читайте в статье «10 вопросов по Smeta.RU в 2025 году».
Вывод
XML — это не просто формат файла для загрузки в личный кабинет экспертизы. Это способ показать сметную документацию как связанную систему: от проектного объема до итоговой стоимости строительства.
Правильно подготовленный пакет дает эксперту ответы на ключевые вопросы:
- какие работы предусмотрены проектом;
- как определены их объемы;
- чем подтверждены цены;
- как локальные расчеты складываются в стоимость объекта и проекта;
- по какой методике сформирована сметная стоимость.
Поэтому перед отправкой стоит проверить не только наличие XML-файлов, но и логику связей между всеми документами. Именно она определяет качество сметного пакета и снижает риск замечаний на этапе экспертизы.
